聯系人:鄭經理
電話:16632856788
防爆墻做法為:?
1、主骨架為[16a槽鋼,上、下與梁連接,采用M18的化學螺栓植入梁內,表面20mm厚鐵板與螺栓擰緊,槽鋼與后置埋件連接,采用雙面焊接,間距≤1000mm。?
2、次骨架為L(zhǎng)50×50×5的角鐵與槽鋼單面焊接,與槽鋼的內側面相平。?
3、內側為6mm厚的鐵板與角鐵焊接。?
4、防銹漆2度。?
5、防火涂料2度。?
6、槽鋼外側為100mm厚防火板,耐火極限為4h。
施工方法?
3.1在梁的下部、地面上部的粉刷層,地面上的找平層鑿除后的結構面上按照設計要求進行后置式埋件的彈線工作,經復核無誤后,開始后置式埋件的鉆孔工作。?
3.2后置式埋件的施工?
1)、根據圖紙?jiān)O(shè)計的要求,將鐵板進行外加工,切割成設計圖紙要求的尺寸后運至現場,待螺栓孔打好,根據實際鉆孔的位置,再行鐵板上開孔(因梁內鋼筋較多,防止偏位,故鐵板上的孔為后開孔);?
2)、栓孔應根據產品說明書進行(包括孔徑、深度)孔洞成型后,用空氣壓縮機進行清孔,用毛刷刷孔,直至清理干凈;?
3)、孔洞經監理驗收后進行化學錨栓的植筋(按照產品說明要求進行)。?
4)、待錨栓植好達到強度后,進行拉拔試驗,符合要求后,進行后置式埋件鐵板的安裝。
?

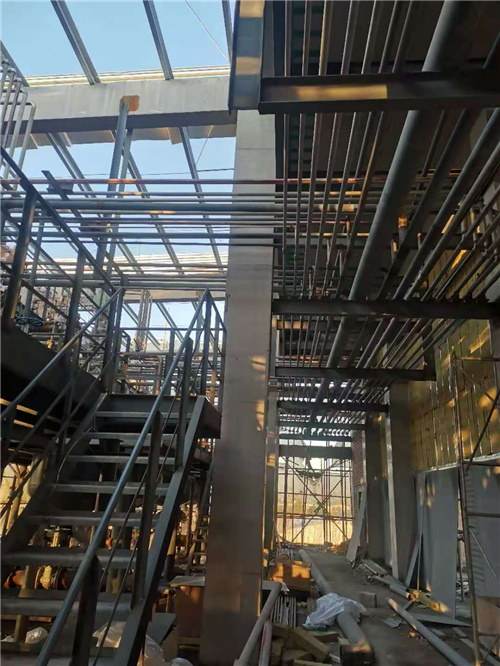

骨架安裝?

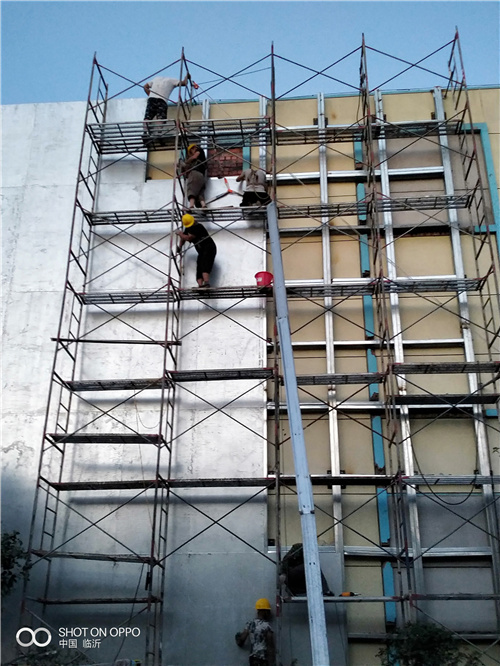

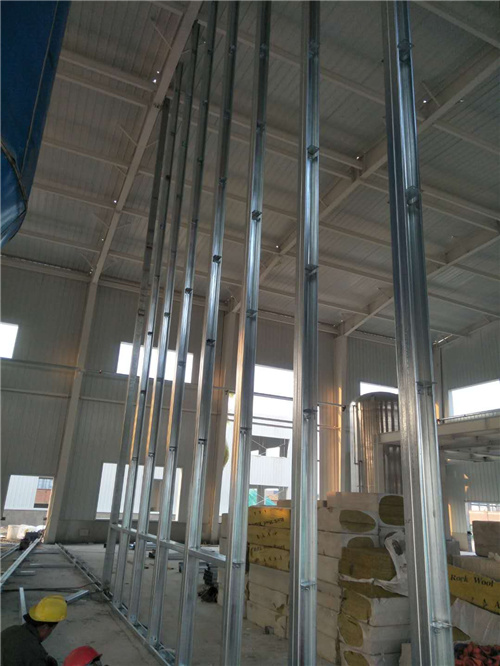

1)、根據圖紙尺寸在預埋件上彈好槽鋼的位置線,然后進行點焊固定,先焊每跨的兩端,后拉線安裝中間的槽鋼,主龍骨安裝校正完畢后,再按照?qǐng)D紙節點要求進行焊接,焊接后再進行校正一遍,使垂直度、平整度達到規范要求。?
2)、主龍骨安裝完成后,再行次龍骨的安裝,角鐵與槽鋼連接處的切口要整齊,先點焊,校正完畢再行焊接,焊縫要飽滿。

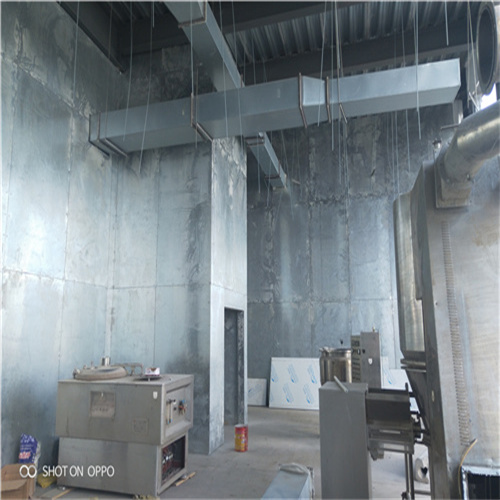

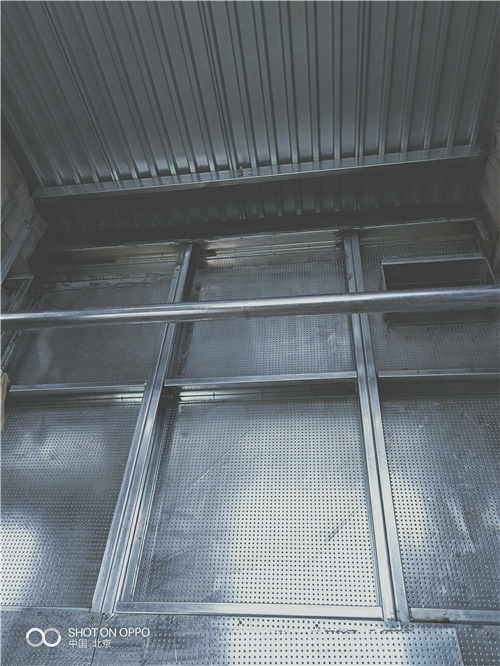

4防爆鐵板的安裝?
1)、待主龍骨安裝完成,經監理驗收合格,方可進行防爆鐵板的安裝;?
2)、防爆鐵板采用橫排法施工,然后按照?qǐng)D紙的焊接要求進行焊接;?
3)、鐵板接頭處的焊縫需進行打磨處理。?
5防銹漆的施工?
1)、防爆墻骨架及防爆鐵板安裝焊接完成后,進行外露鐵件的除銹打磨工作,清理干凈,經監理驗收合格,方可進行防銹漆的涂刷。

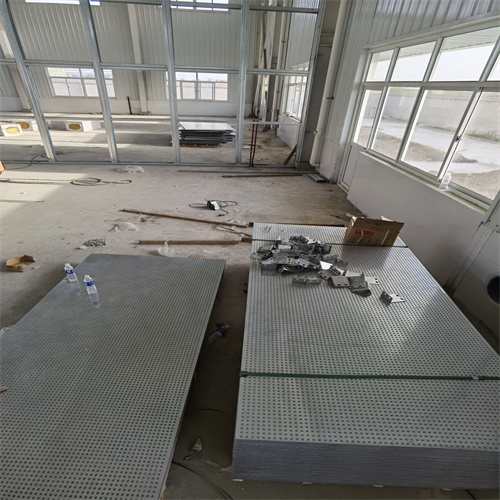

防火板安裝?
1)、防火墻的骨架、防火涂層經監理驗收合格后,方可進行防火板的安裝;?
2)、防火板的固定間距應符合產品安裝說明。
